Aktueller Stand der Bauarbeiten - (09.03.2026)

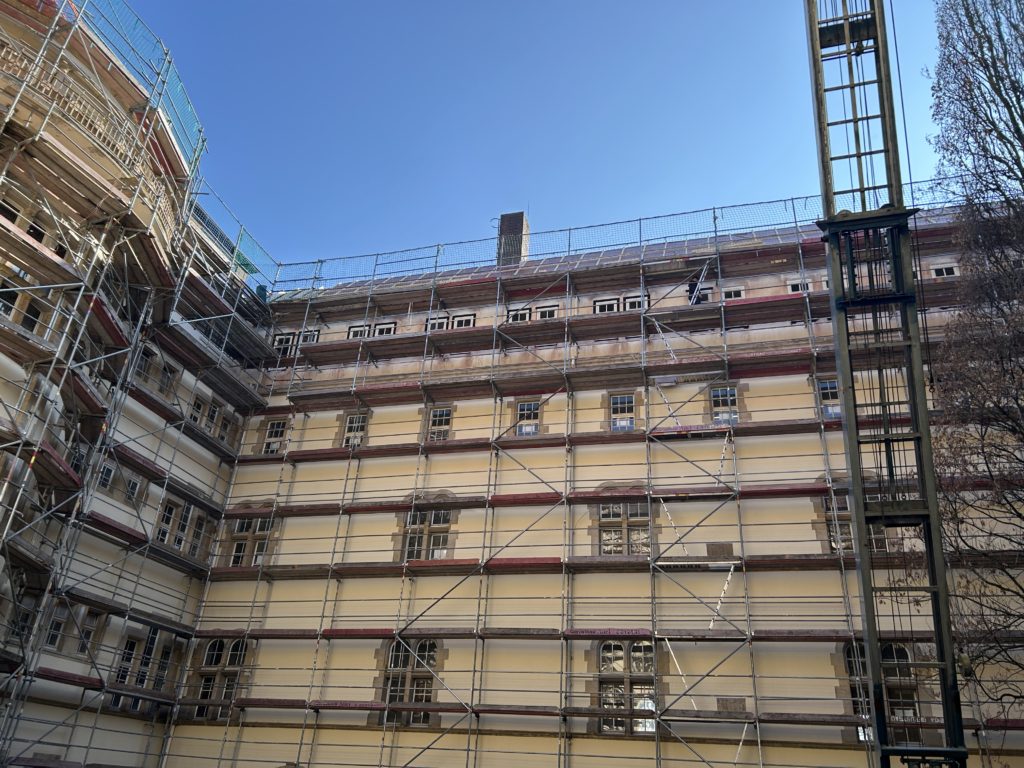

In allen Bereichen der Parkresidenz Minden wurden die Arbeiten gegenüber dem letzten Eintrag weitergeführt. Sämtliche laufenden Gewerke konnten ihren Leistungsstand erneut ausbauen, sodass sich der Baufortschritt in allen Geschossen und Arbeitsbereichen weiter verbessert hat. Die Fassadenarbeiten wurden nach der ungünstigen Witterung wieder aufgenommen. Dazu zählen unter anderem Malerarbeiten, Dachdeckerarbeiten sowie Arbeiten an den Natursteinelementen.

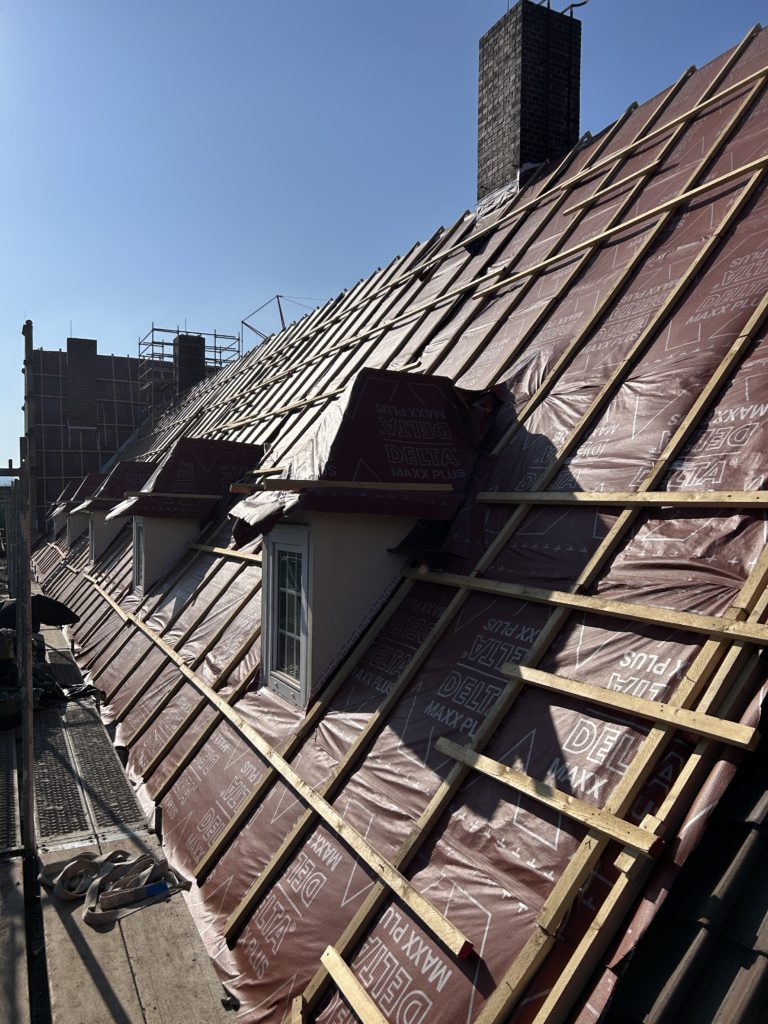

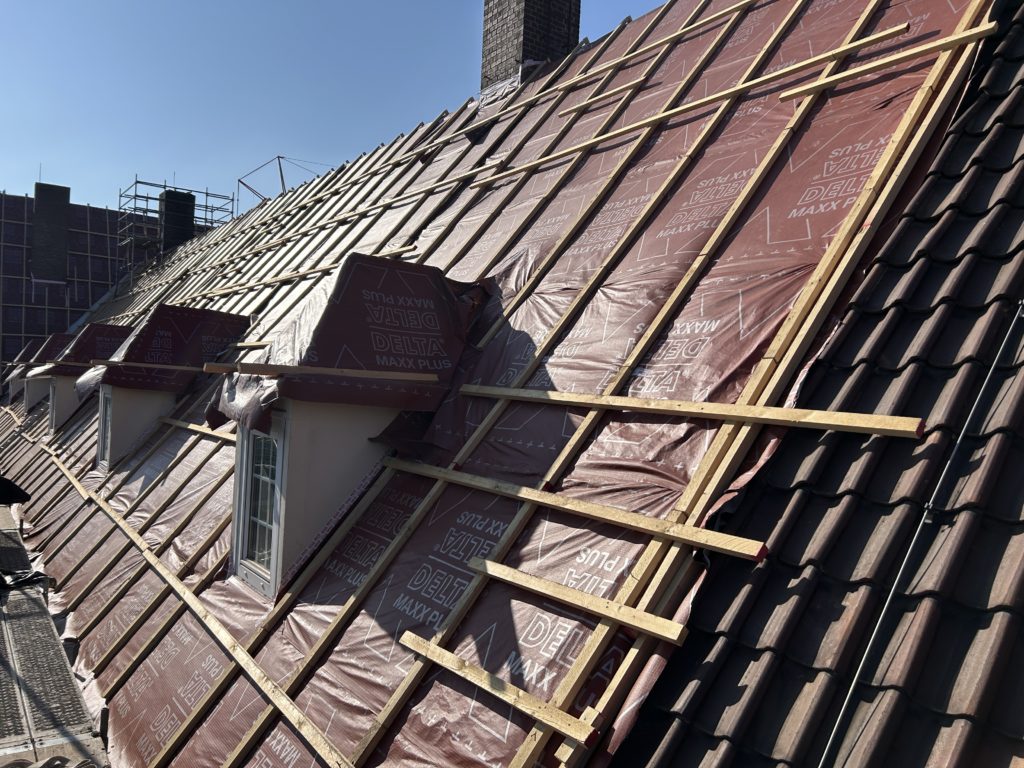

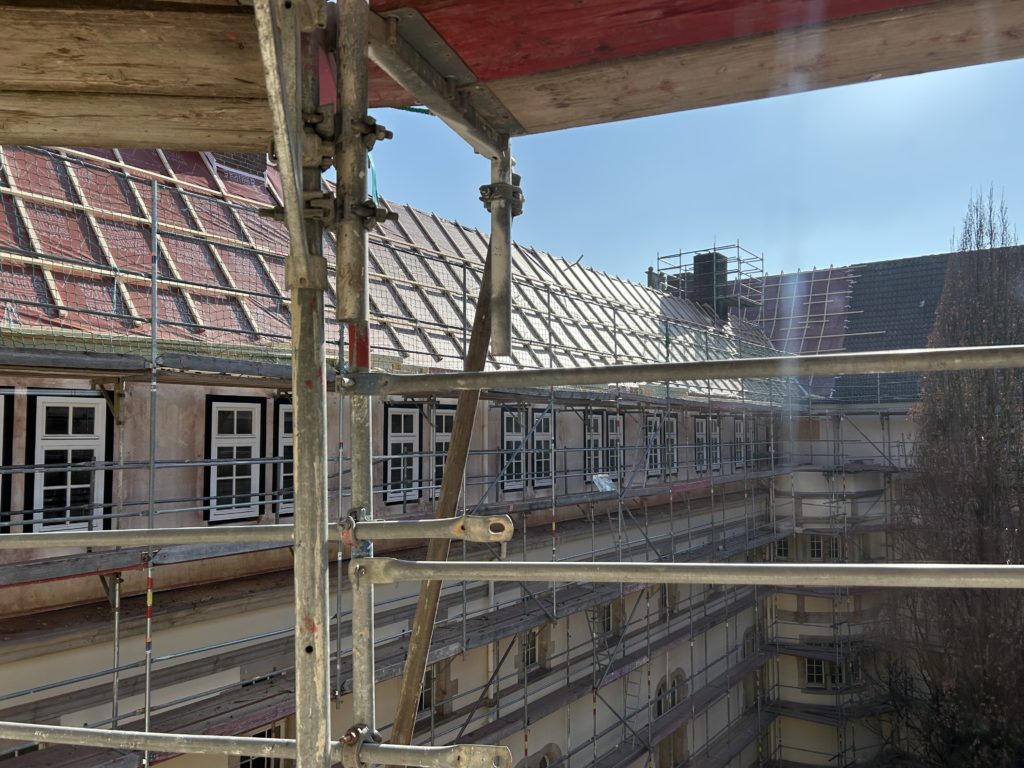

Im Dachgeschoss wurden die laufenden Arbeiten an Dach, Gerüst und Innenbereichen weiter vorangebracht. Die Dacharbeiten wurden weitergeführt, ebenso die Arbeiten an bestehenden Öffnungen sowie vorbereitende Maßnahmen für neue Türöffnungen. Auch die verbleibenden Rückbauarbeiten an einzelnen Bauteilen wurden weiter vorangetrieben.

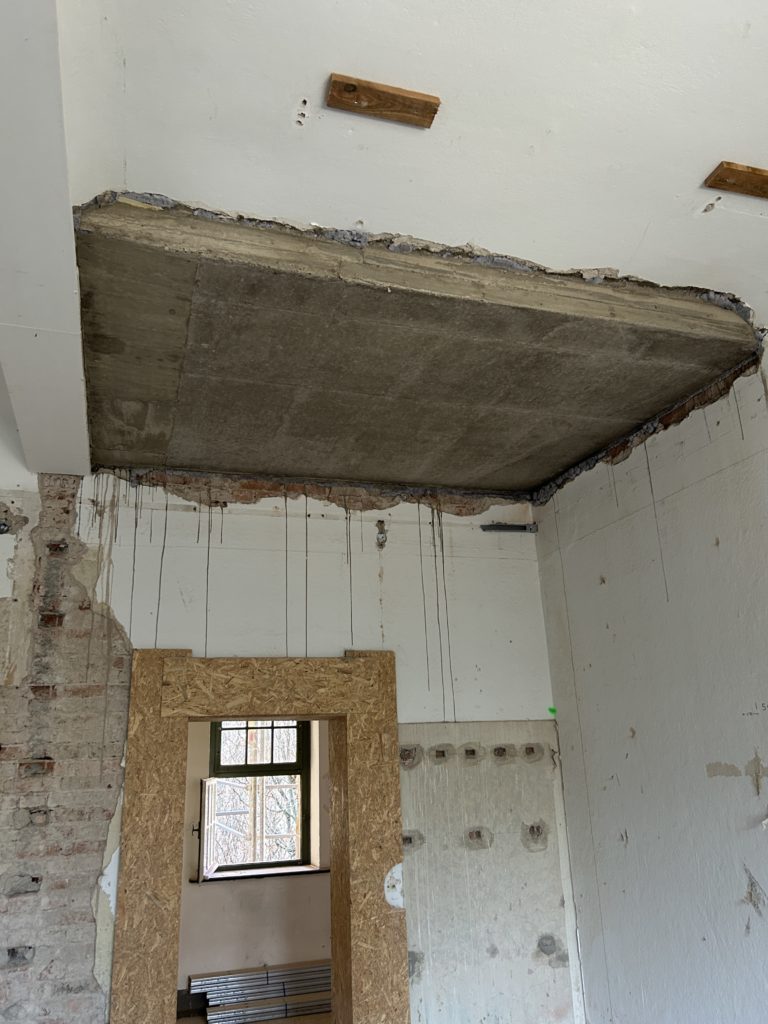

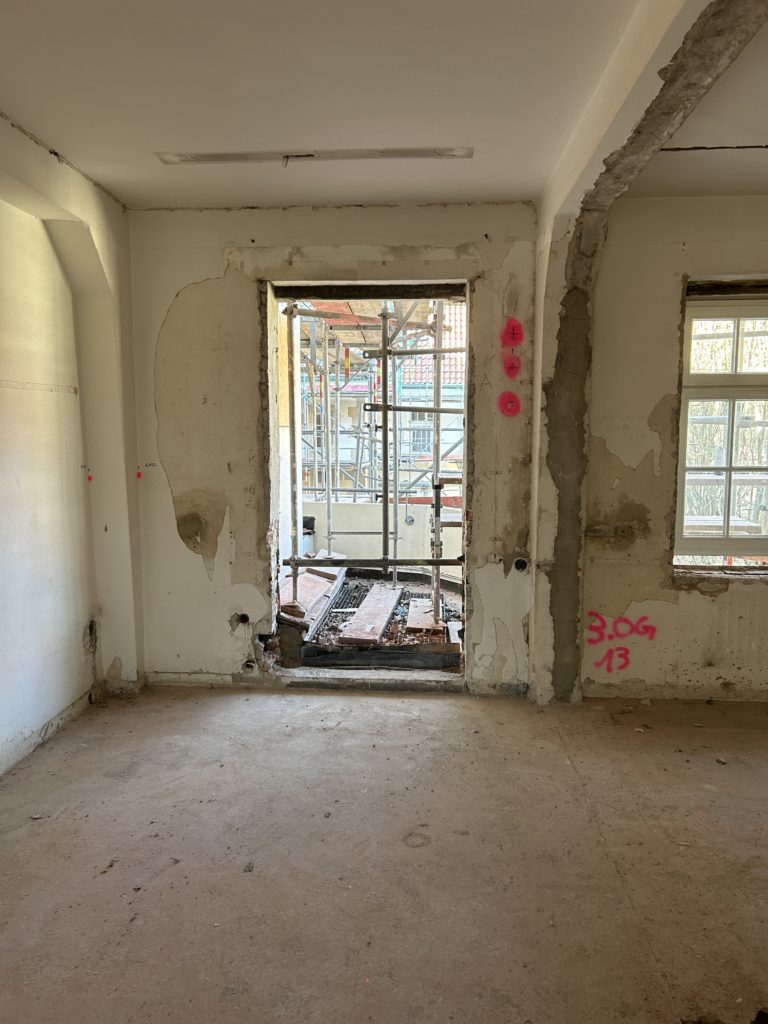

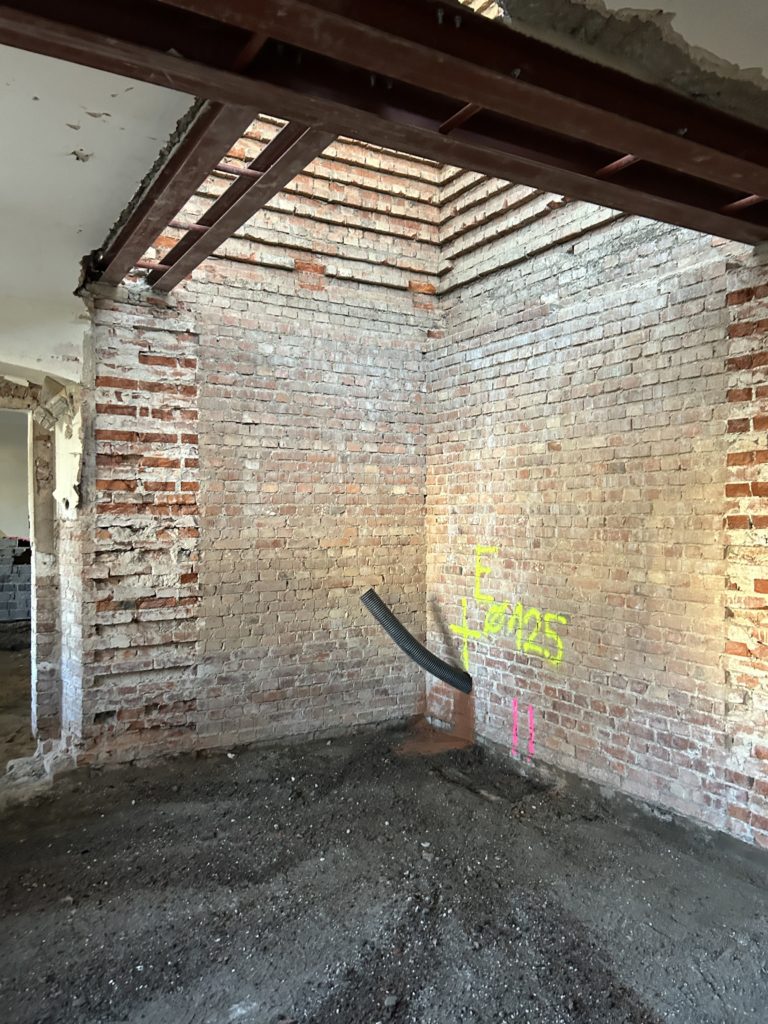

In den Obergeschossen wurden sowohl die letzten Rückbauarbeiten als auch die Ausbauarbeiten weitergeführt. Trockenbauleistungen, Mauerwerksanpassungen sowie das Herstellen und Schließen von Türöffnungen wurden in mehreren Bereichen fortgesetzt. Parallel dazu wurden weitere Türstürze eingebaut und vorbereitende Arbeiten für neue Raumstrukturen umgesetzt. Auch die Fassadenarbeiten, einschließlich Malerarbeiten und Arbeiten an den Sandsteinelementen, sind in allen betroffenen Bereichen weiter vorangeschritten.

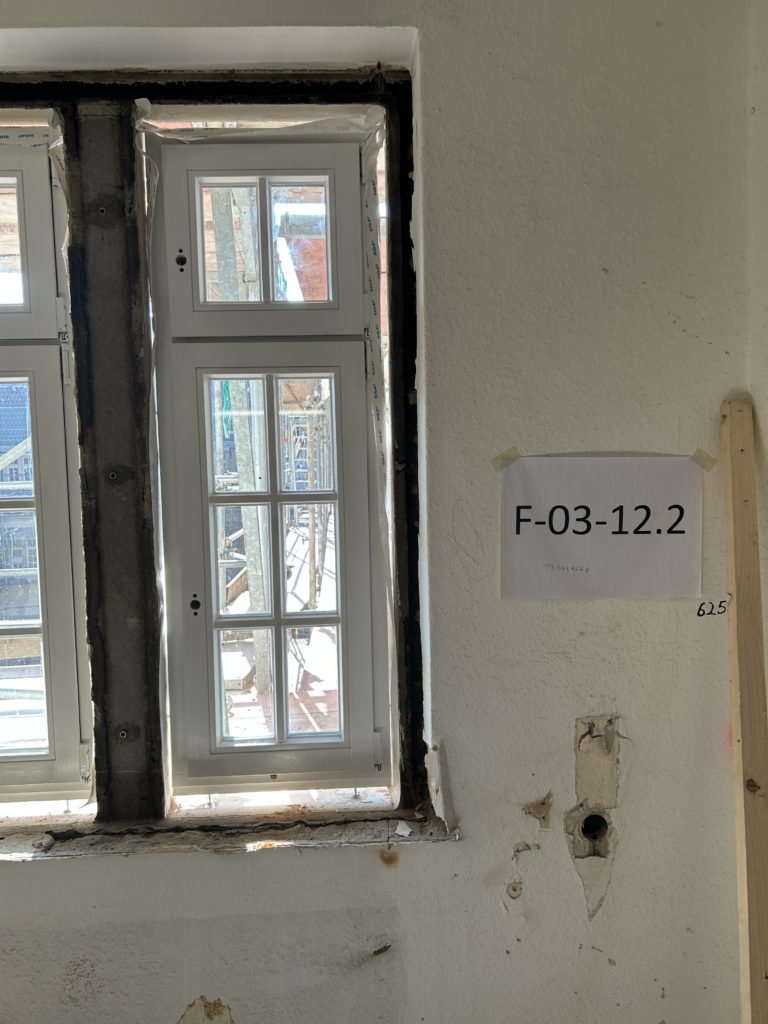

Der Einbau neuer Fenster wurde ebenfalls weiter vorangetrieben, unter anderem im Innenhof sowie zur Straßenseite am Klausenwall. Mit den nun verbesserten Witterungsverhältnissen können auch die Arbeiten im Innenraum wieder verstärkt vorangetrieben werden. Dadurch können laufende Ausbaugewerke wie Trockenbau und Sanitärinstallationen fortgesetzt werden.

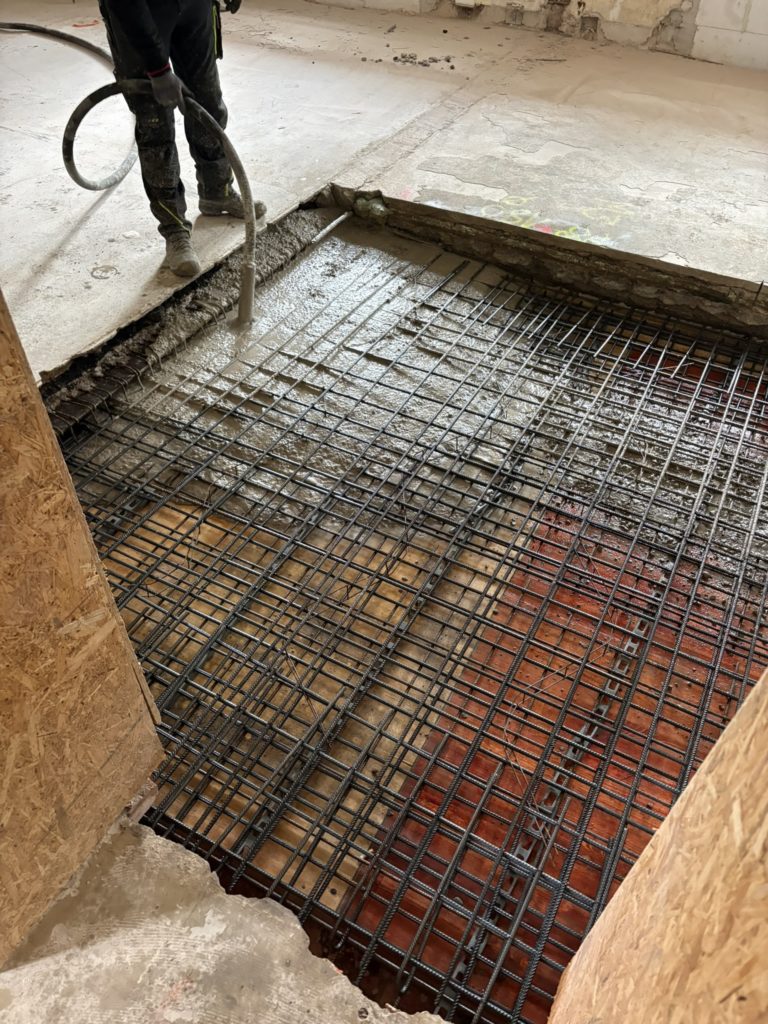

Zusätzlich wurden die Badabsenkungen über mehrere Etagen hinweg betoniert, wodurch ein weiterer wichtiger Schritt für den späteren Ausbau der Sanitärbereiche umgesetzt wurde.
Im Erdgeschoss wurden die Rückbauarbeiten weiter reduziert und gleichzeitig die Ausbauarbeiten ausgedehnt. Dazu gehören insbesondere Trockenbauarbeiten, Anpassungen an Öffnungen sowie vorbereitende Maßnahmen für weitere Ausbaugewerke.
In der Ebene 0 wurden die Arbeiten im Bereich der Bodenplatte, der Entwässerung sowie weitere vorbereitende Maßnahmen für den weiteren Bauablauf fortgeführt. Die Flächen werden zunehmend für die nächsten Bauabschnitte vorbereitet. Neue Heizungsleitungen und Frischwasserleitungen wurden verlegt.

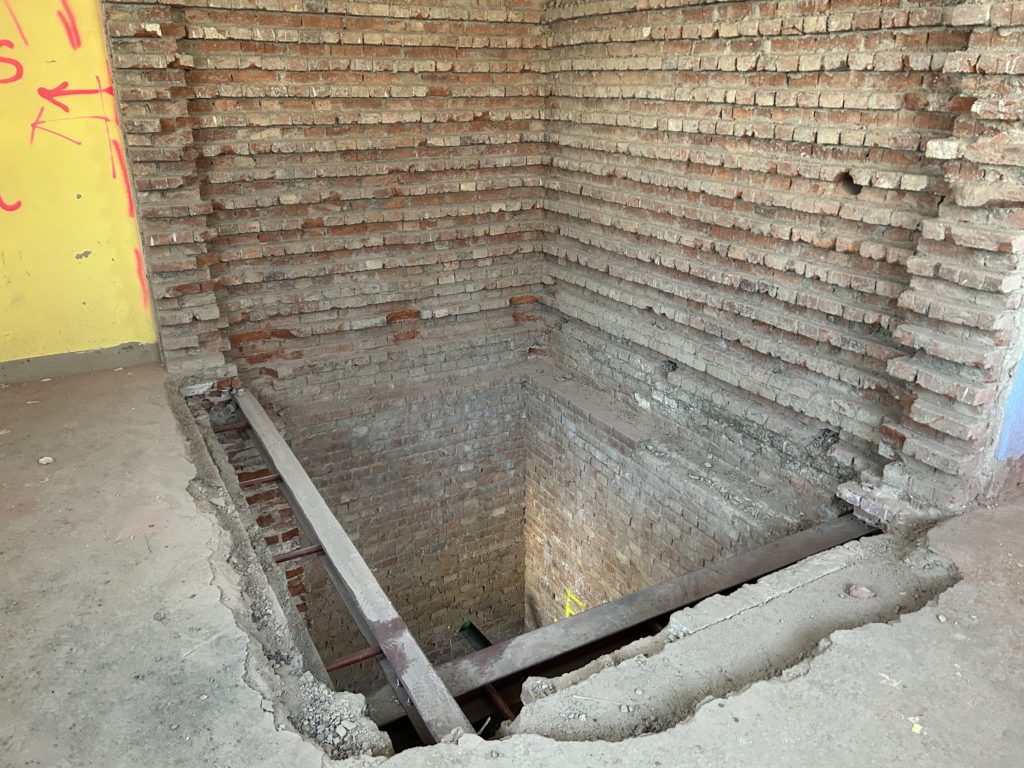

Nach der Verbesserung der Witterungsbedingungen konnte zudem mit den Erdarbeiten für den neuen Speisesaal begonnen werden. Hierzu wurden zunächst vorbereitende Maßnahmen (Baufeldfreimachung, Vermessung) auf der Baustellenfläche durchgeführt und der Aushub der Baugrube gestartet. Damit wurde ein weiterer wichtiger Schritt zur Umsetzung des Neubauabschnitts eingeleitet.

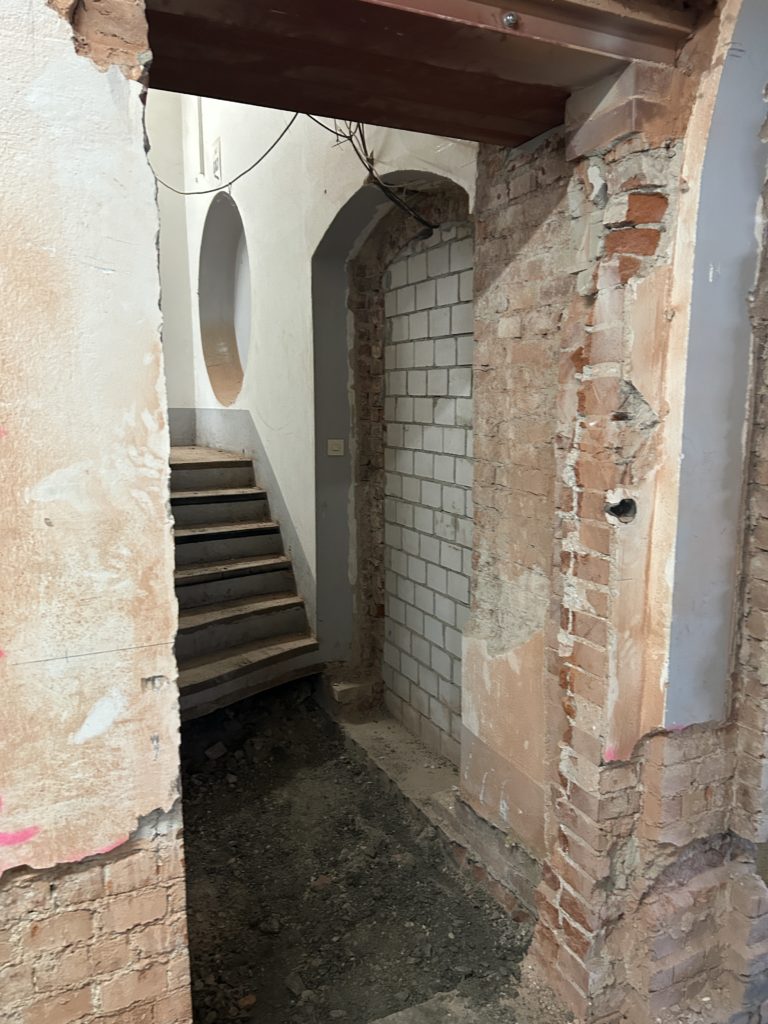

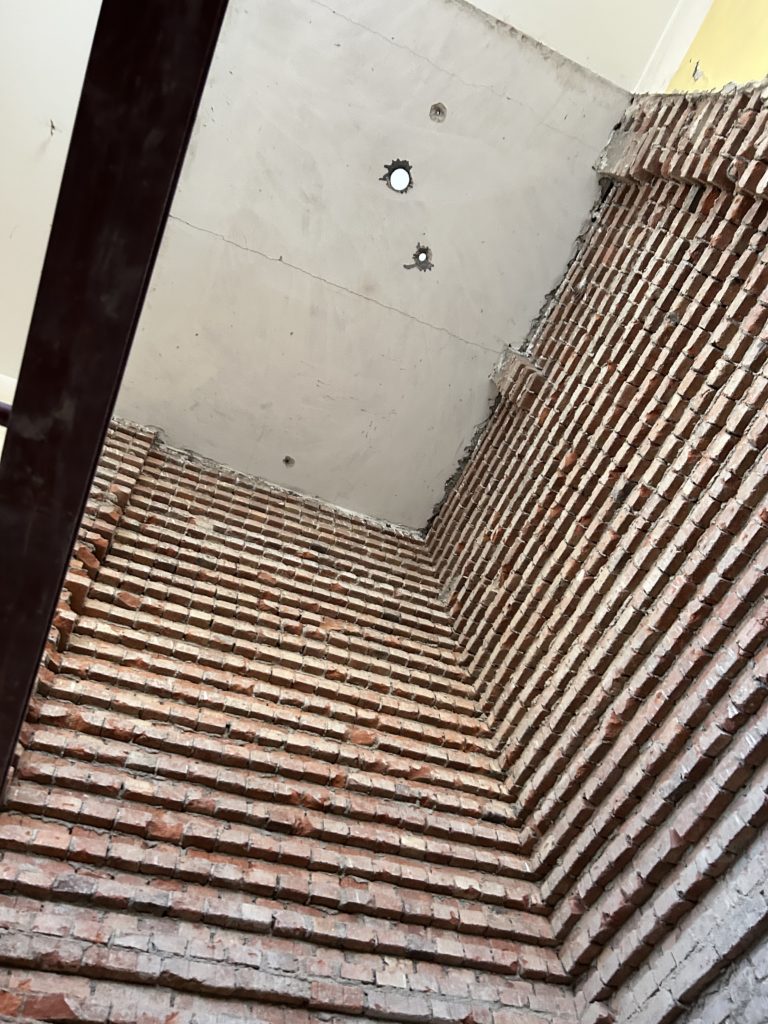

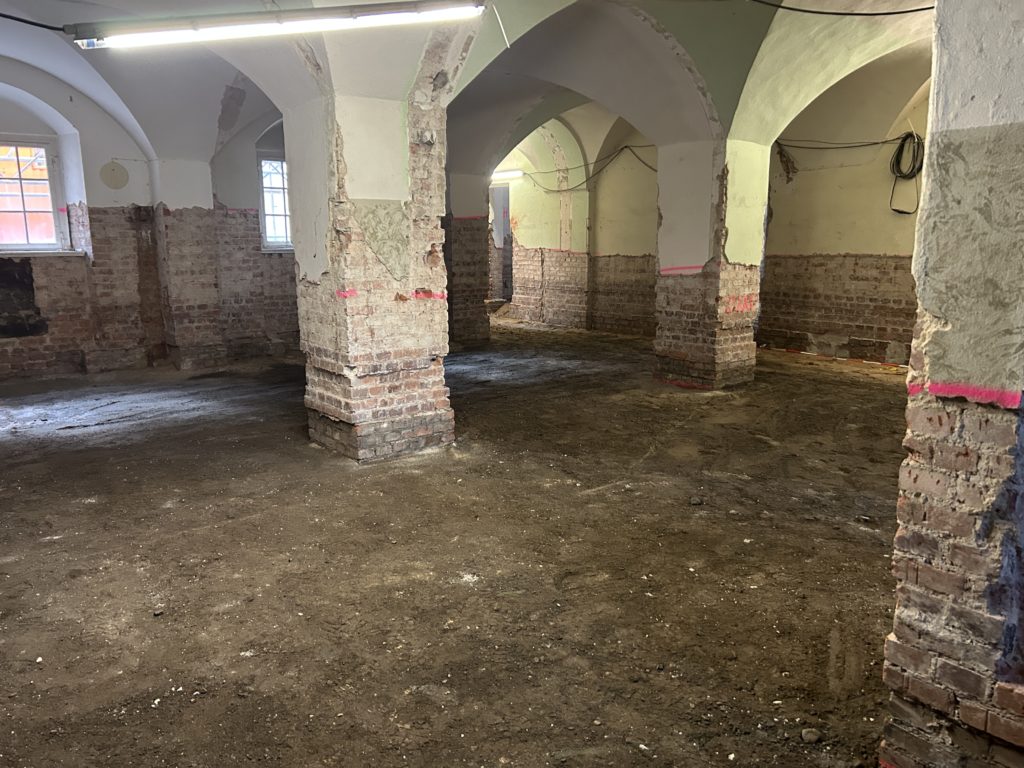

In der Präsidialvilla wurden sowohl die laufenden Abbrucharbeiten als auch die Rohbau- und Stahlbauarbeiten weiter vorangetrieben. Die Anpassungen an die neue Gebäudestruktur entwickeln sich auch hier kontinuierlich weiter.
